驻马店供电公司 电力线路跨越道路高度创历史最高纪录

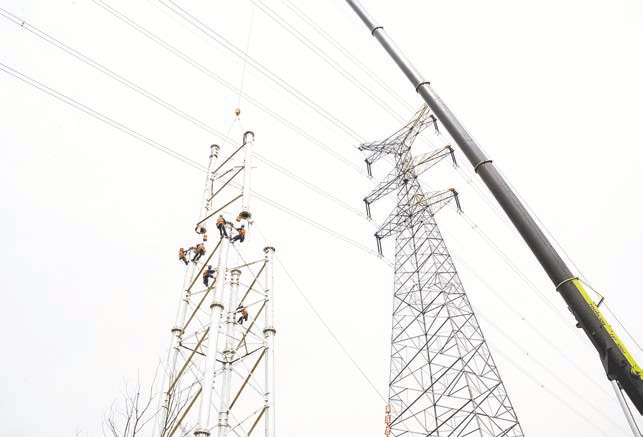

    电力施工人员正在对78.5米高的杆塔进行吊装。   通讯员 黄文静 摄

  本报讯 (记者 田 久 通讯员张 攀 黄文静)5月7日,国网驻马店供电公司集结近300人、20余台大型作业设备的庞大施工队伍,集中攻坚驻马店市区嫘祖大道与328国道交叉高架桥的220千伏Ⅰ天道线、Ⅱ天道线和220千伏天常线电力线路升高改造工程,全力服务我市境内国道迁改和市政道路工程建设。
  嫘祖大道(107国道绕城)是市政府重点项目工程。按照市政府工作安排,驻马店供电公司承担项目沿线电力线路迁改工作,涉及升高改造3条220千伏线路,分别为220千伏Ⅰ天道线、Ⅱ天道线(供驻马店市区西部及泌阳县)和220千伏天常线(供石武高铁李庄牵引站)。其中,220千伏Ⅱ天道线改造路径长0.9千米,新建杆塔4基;220千伏Ⅰ天道线、天常线改造路径长2.1千米,新建杆塔8基。线路总体迁改工程计划于5月中旬全部完成。
  为全力配合工程项目建设,接到迁改任务后,该公司第一时间组织专业人员对工程现场进行勘察设计,分批次进行电力线路报审,并结合实际科学制订施工方案,将整个工程分为3个阶段有序推进。工程前期,施工人员努力克服民事、天气等困难,全力加快施工进度,按计划顺利完成220千伏Ⅱ天道线沿嫘祖大道绿带临时改道施工。此次220千伏Ⅰ天道线、天常线升高迁改主体工程为第二阶段工程,要求3天时间完成。
  面对“交叉跨越最复杂、道路跨越最高、施工难度最大、时间要求最短”等工程实际,该公司科学优化施工停电方案,采取将220千伏Ⅰ天道线、Ⅱ天道线分开停电,并将Ⅱ天道线改道利用退役驻天线进行转带的临时过渡方案,避免了Ⅰ天道线、Ⅱ天道线同时停电造成驻马店市电网西部断面存在“一线带四站”(嫘天线带天中站、卧顶山站、铜山站、成风风电厂)的电网四级风险。同时,为解决嫘祖大道线路下方新栽树木超高问题,该公司又增加工程资金,采取调整立杆位置、增加线路杆塔数量、调整线路高度等措施,有效避免了新栽树木大量迁栽。
  据悉,此次进行的220千伏Ⅰ天道线、天常线升高迁改主体工程将跨越线路从40米高度升至最高78.5米,创下驻马店境内电力线路跨越道路高度历史最高纪录。工程完成后,嫘祖大道跨越328国道高架桥即可安全修建。下阶段,该公司将按原计划拆除嫘祖大道路东绿带内220千伏Ⅱ天道线临时线路,同时恢复原线路正常运行方式及绿带原状,确保圆满完成市政府交办任务。
